IKC Spijkenisse

Integraal kindcentrum Spijkenisse

5 bouwlagen

De voorbereiding in BIM

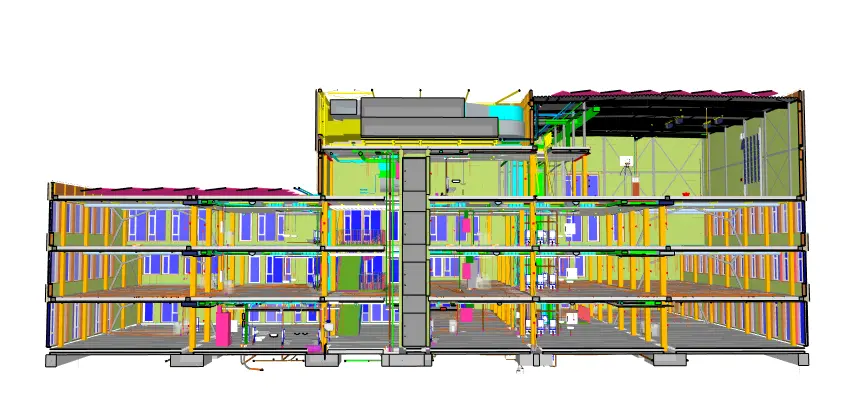

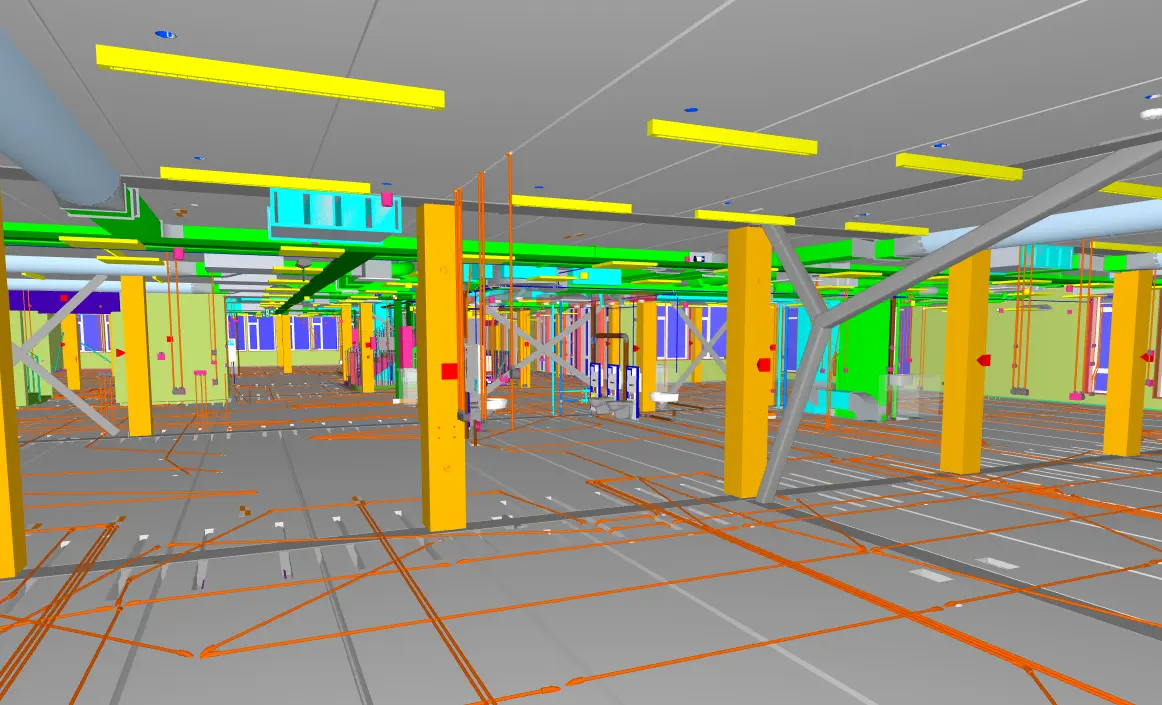

Het Integraal kindcentrum in Spijkenisse. Een gaaf project verdeeld over 5 bouwlagen waar we met de installateurs de voorbereiding volledig in BIM hebben opgepakt. Ik had hier de rol als BIM Coordinator en samen met de werkvoorbereider hebben we de ruwbouw in een korte periode voorbereid voor productie. Door vanaf het begin duidelijke afspraken te maken (BIM-uitvoeringsplan) een goede planning te maken met afspraken voor de BIM-clash overleggen en wekelijks met de verschillende partijen in contact te zijn over de clashes of uitdagingen zodat we steeds meer naar een bouwbaar ontwerp toe werken. Na de gunning is er een korte fase om het ontwerp van de architect nog te clashen (integraal met constructie en installaties) waarna we starten met de engineering met de onderaannemer en leverancier. Hier hebben we er voor gekozen steigerloos te bouwen dus de kozijnen moesten naar de fabriek van de HSB-leverancier om daar op tijd gemonteerd te worden.
